2023年,美国能源部分享了其2027年有关变压器效率的建议。像以前的标准一样,更新将影响所有新的构建变压器。该提案包括对变压器效率的重大改进。但是,这些较高的效率将需要同样重大的制造变化。由于工厂已经有所满足需求,这些提议得到了一些挑战。 (是什么导致了漫长的交货时间以及如何击败它们。)这提示了修订。
2024年4月4日,美国能源部修订了他们的2027年拟议标准。这些修订为变压器制造商提供了缓解。三个主要改进是:
·核心钢要求
·节省成本
·扩展时间轴(2027 vs 2029)
让我们将此最新版本与2027提案进行比较。
更新的效率
拟议的2027标准旨在提高效率约0.16%。这些标准的目的是节省能源和减少。但是,这将需要减少50%的损失。
这些标准引起了迅速的推动力。有关更多详细信息,请参见我们有关去年标准的文章。
不太严格的要求
最终标准要求将损失减少在10%至30%之间。 (这些百分比与DOE 2016相比。)

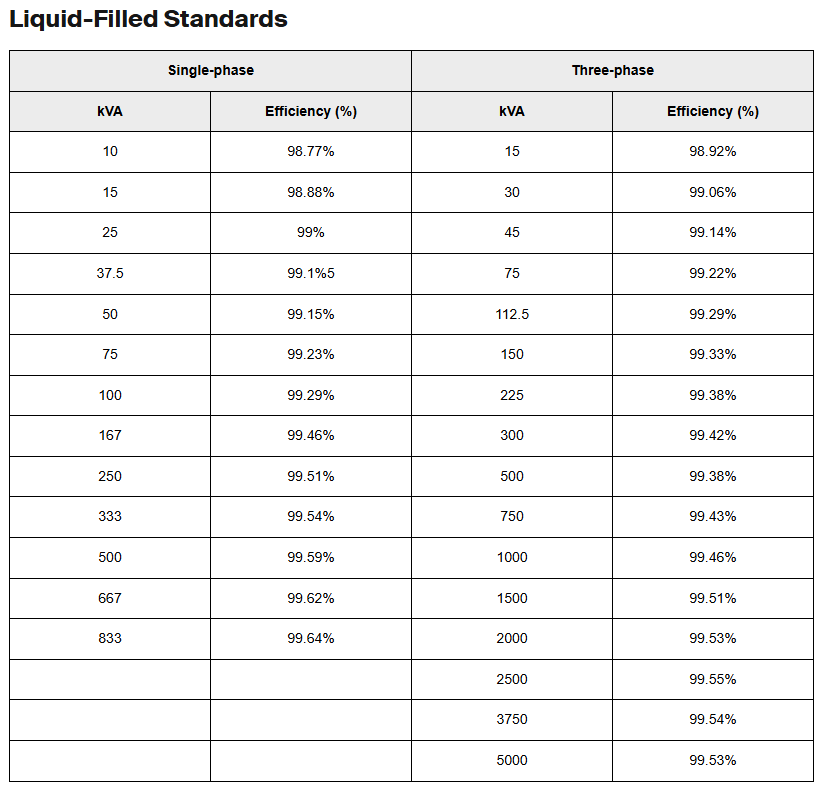

充满液体的变压器减少损失:
·单相≤100kVa:5%
·单相≥100kVa:20%
·三相≤500kVa:5%
·三相≥500kVa:20%
干型变压器减少损失:

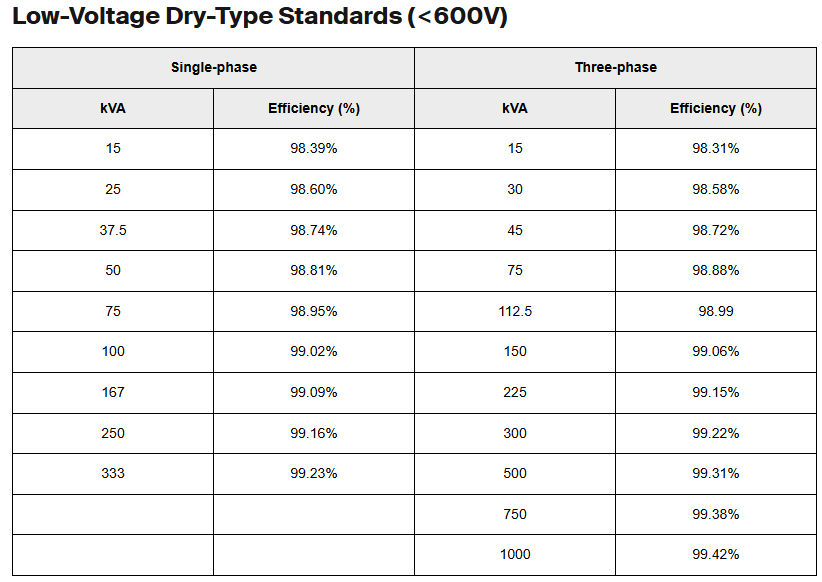

·低压单相:30%
·低压三相:20%

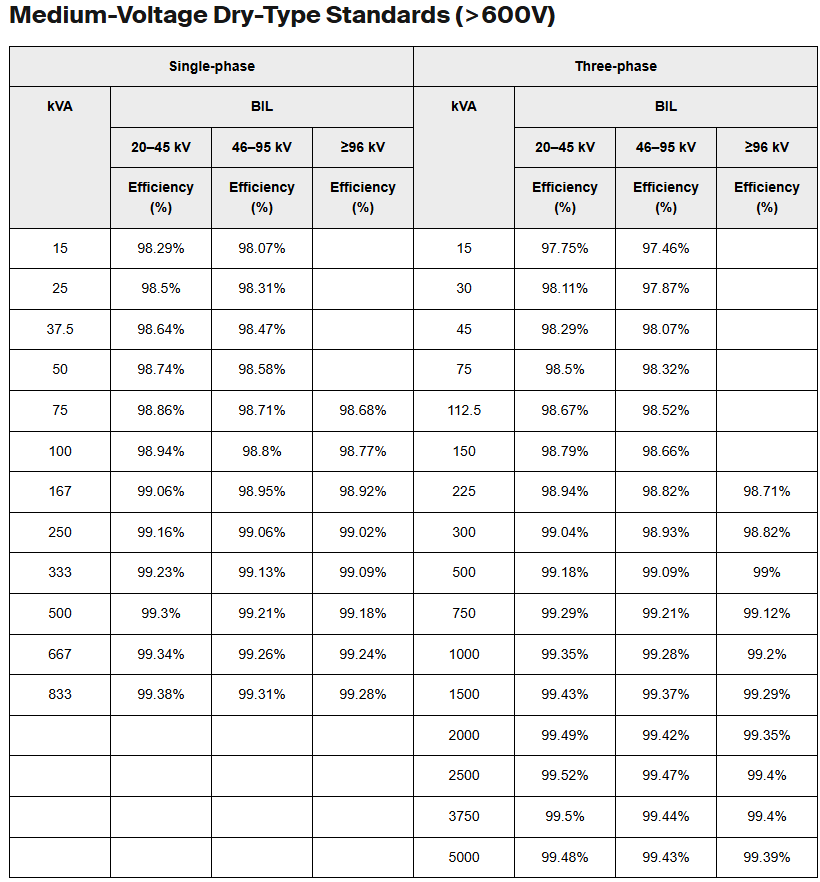

·中型电压:20%
这是“在技术上可行且经济合理的能源效率的最大提高”。
对制造业的影响
这些不太严格的效率要求为OEM提供了缓解。对当前制造过程的影响不那么严重。此外,工厂还有更多的准备时间来制定新标准。
核心钢要求
大多数配电变压器具有用面向谷物的硅钢制成的分布式间隙核心设计。构建并提供高效率评级是成本效益的。 2027年的提案将需要将近90%的核心设计。但是,在美国,只有一个无定形钢的供应商,主要是无定形的设计将需要对核心钢供应链进行广泛的重组。更不用说无定形的核心更加昂贵。
这将迫使制造过程进行了巨大的重组。菌株将是巨大的。
新标准允许75%的核心使用面向谷物的电钢(GOS)。大多数可能来自我们的工厂。制造商无需完全大修以达到DOE的合规性。
两年延长
DOE实施的原始时间表非常短。制造商只能遵守四年。
目前,美国能源部已将合规截止日期从2027年延长至2029年。这使得遵守新标准更为可行。工厂有更多时间计划需要进行的更改。
添加了KVA尺寸
DOE 2016法规包括KVAS高达2500。新更新涵盖了高达5000 kVA的尺寸。现在,制造商将不得不为较大单位纳入这些标准。
费用与福利

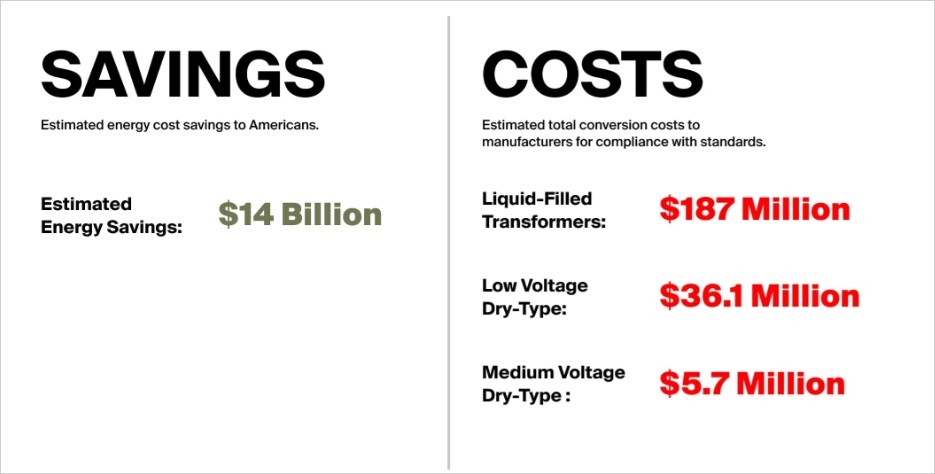

如前所述,这些修订要求制造商重新制造工厂并使产品符合标准。 DOE估计为全国大修的变压器制造商的以下成本:
充满液体的分销变压器:1.87亿美元
低压干型变压器:3610万美元
中电压干型变压器:570万美元
尽管成本,但最终标准的好处还是很大的。据估计,新的效率将在30年内为美国人节省超过140亿美元的效率。去年的提议还将削减长期能源成本。但是,隐藏的成本是它会给制造商带来的压力。
结论
在未来几年中,电气行业面临重大挑战。原材料短缺引起的供应链延迟不会消失。新的DOE效率对这些挑战是现实的
